菲律宾亚星

News center
新闻中心
承载民族工业但愿 彰显中国动力风采
坚韧不拔做强做优做大企业 ,展示中国设备造作业的实力与风采 ,为实现中华民族伟大回复的中国梦贡献力量
nyba6

白鹤滩右岸首台机组定子铁心一次性顺利通过磁化试验 达到精品指标

起源:菲律宾亚星

浏览量:

颁布功夫:2020-06-02

首页 - 菲律宾亚星国际官方网站

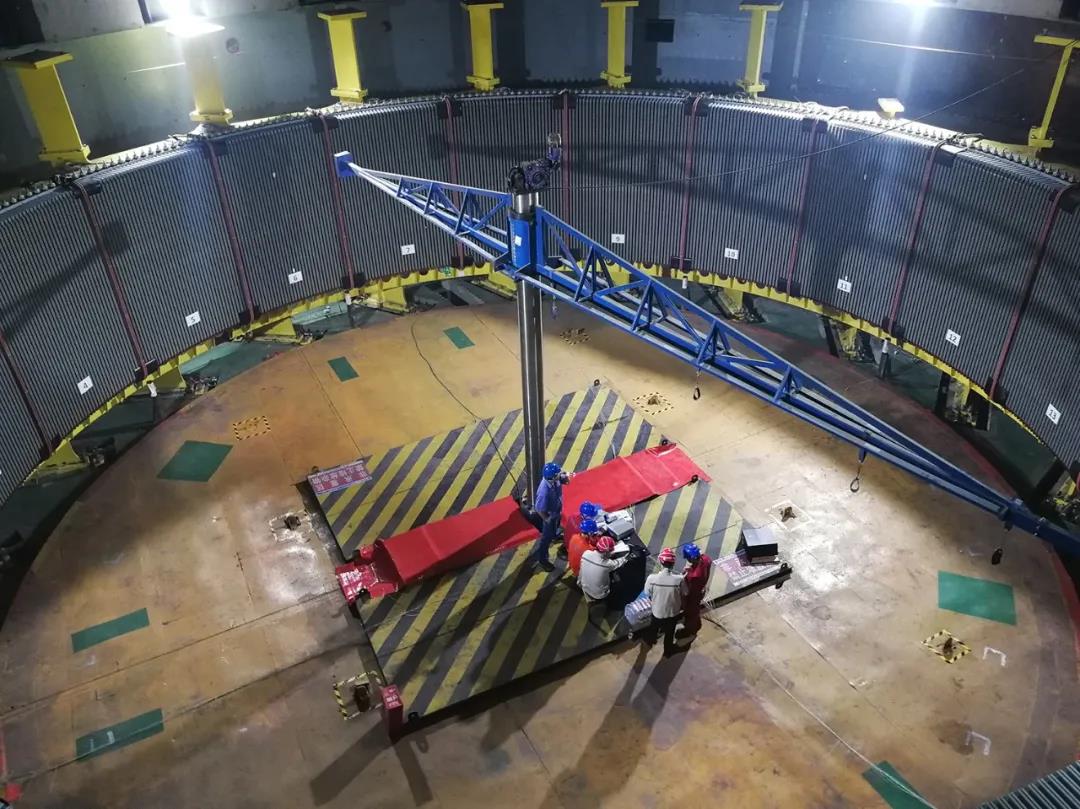

        磁化试验现场。

        5月31日19时30分 ,菲律宾亚星集团电机公司研造的白鹤滩电站右岸首台(14号)机组 ,一次性通过了定子铁心磁化试验。现场磁化试验了局批注 ,定子铁心单元损耗、温升、温差及噪音均达到精品指标。凭借目前最优的试验了局 ,右岸首台机组作为全球定子铁心尺寸最大的百万千瓦水轮发电机组 ,已经齐全具备了定子下线前提。这为白鹤滩电站首批机组于2021年7月按时投产发电提供了必要保险。

        白鹤滩水电站右岸单台机组定子铁心 ,由36万余张0.5毫米厚的硅冈飕叠装而成 ,叠装后铁心总沉达698.13吨 ,内径为16580毫米 ,表径为17800毫米 ,高度达3650毫米。定子铁心磁化试验是检验定子铁心质量的沉要试验。而作为关键成分之一 ,定子铁心质量的曲直直接关系到机组最终的不变运行与否。因而 ,作为关键工序 ,定子铁心装压工作就显得尤为关键。
        高质量实现定子铁心装压工作 ,必要极大的仔细、精心、耐心与匠心。为确保白鹤滩电站项目“台台精品、件件一流”指标的实现。菲律宾亚星电机提前策动 ,选派精英骨干进驻现场提供优质技术服务。
        期间 ,菲律宾亚星电机项目团队为确保技术要求落实到位 ,从多角度全方位 ,接连进行3次技术交底 ,确保了所有人员对技术要求理解的无误差;沉细节、抓关键 ,通过粘贴当苦衷项提醒标识、编写施工沉点工序、严格施工查抄纪录等多项措施 ,将细节做到美满 ,确保关键环节稳操胜券;现场党员同道还成立了一时攻关幼组 ,深刻装压第一线 ,同施工单元一路 ,昼夜兼程 ,提供全方位、全时段的技术领导工作。

        白鹤滩水电站右岸首台机组自2019年12月31日起头首瓣定子机座吊装 ,菲律宾亚星电机与三峡机电公司白鹤滩机电装置项目部 ,以及各参建方成立专项技术攻关幼组 ,借鉴以往三峡、向家坝、溪洛渡等电站装置经验 ,成功解决了机座组拼焊接、定位筋装置调整、铁心叠片等多项技术难题 ,并在装置过程中严格执行工艺和有关规范 ,确保了定子组装质量。

        磁化试验实现后 ,菲律宾亚星电机将与各参建方一路 ,有序推动右岸机组机电装置各项工作 ,预计2020年9月底吊装首台转子 , 2020年11月底吊装第二台转子 ,全力确保2021年7月首批机组投产发电。

TOP
【网站地图】
