菲律宾亚星集团迪拜哈斯彦项目提前实现1号锅炉点火指标

起源:菲律宾亚星

浏览量:

颁布功夫:2020-03-10

首页 - 菲律宾亚星国际官方网站

        迪拜本地功夫3月7日,菲律宾亚星集团海表哈斯彦项目1号锅炉一次点火成功。

        迪拜本地功夫3月7日18时18分,菲律宾亚星集团海表哈斯彦项目迎来关键节点,1号锅炉一次点火成功,较打算提前实现,为后续1号机组并网发电抢出黄金功夫,同时也标志取哈斯彦项目复工“大考”首战告捷。
据相识,当前迪拜哈斯彦项目现场处在4台机组全面施工建设交叉作业的关键阶段。菲律宾亚星集团国际公司高低勠力同心、多志成城,一手抓海表疫情防控,坚定筑牢现场防疫战线,保险现场人员健全安全作业 ;一手抓项目施工建设,全力冲刺1号机组并网发电指标,坚定实现国度沉点项目建设工作。做到两手抓、两手硬、两不误。
首页 - 菲律宾亚星国际官方网站

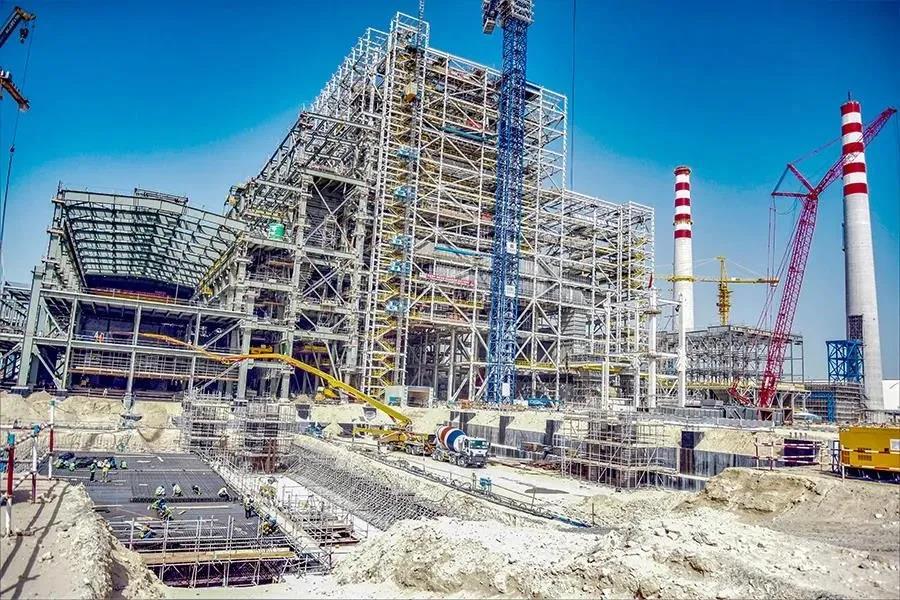

        3号主厂房基础钢筋绑扎
        受疫情影响,由于项目重要分包合作单元处于疫区中心,派员进场出格难题,加之其它合作单元也因疫情期间国内交通影响而无法实时派员,导致当前项目4台机组施工全面铺开后,现场人力资源组织接受着巨大压力。菲律宾亚星集团项目团队因势而动、不等不靠、提前组织,紧盯“人力资源组织」剽一关键环节,尽全力保险项目进度不受影响。严格返场审批,合理铺排团队成员、调试和运行人员返场隔离14天后尽快安全投入一线 ;与分包单元协同作战、积极应对、克服难题组织近300名工人陆续返 ;科学谋划、多措并举,引进属地资源,组织200名本地工人进场,有效保险了2号、3号和4号机组的施工进度。
        近一个月以来,迪拜哈斯彦项目各台机组陆续获得了沉要进展。1号机组实现锅炉点火 ;2号机组锅炉、主厂房设备管路装置等工作处于顶峰,主变装置就位 ;3号机组锅炉钢结构起头吊装,汽轮发电机基础处于施工顶峰 ;4号机组主厂房开挖已实现。一系列硬核行动助推了哈斯彦项目现场复工复产,按下了项目建设的“加快键”。
